伊犁煤電MIS網絡基礎設施建設項目工作初見成效

Date:2019-09-27Hits:

日前,由我公司承建的國網能源伊犁煤電有限公司2×35萬千瓦熱電聯産項目MIS網絡基礎設施建設項目工作正在加緊施工中,機房建設已初見成效。

該項目位于新疆伊犁州伊甯市國網能源新疆伊犁煤電有限公司,主要(yào / yāo)包括伊犁煤電MIS系統的軟硬件采購及機房建設,并附帶指導綜合布線施工單位施工任務。

項目初期,得到公司領導的高度重視及各部門的密切配合,尤其是IT服務中心及采購部同事們更是加班加點,經過缜密的采購流程,設備陸續發往現場。

2019年6月23日項目經理韓宇同志抵達現場,開始進行設備材料協調接收、驗收,機房建設的交付前跟蹤,綜合布線材料的資料整理、分發等工作。

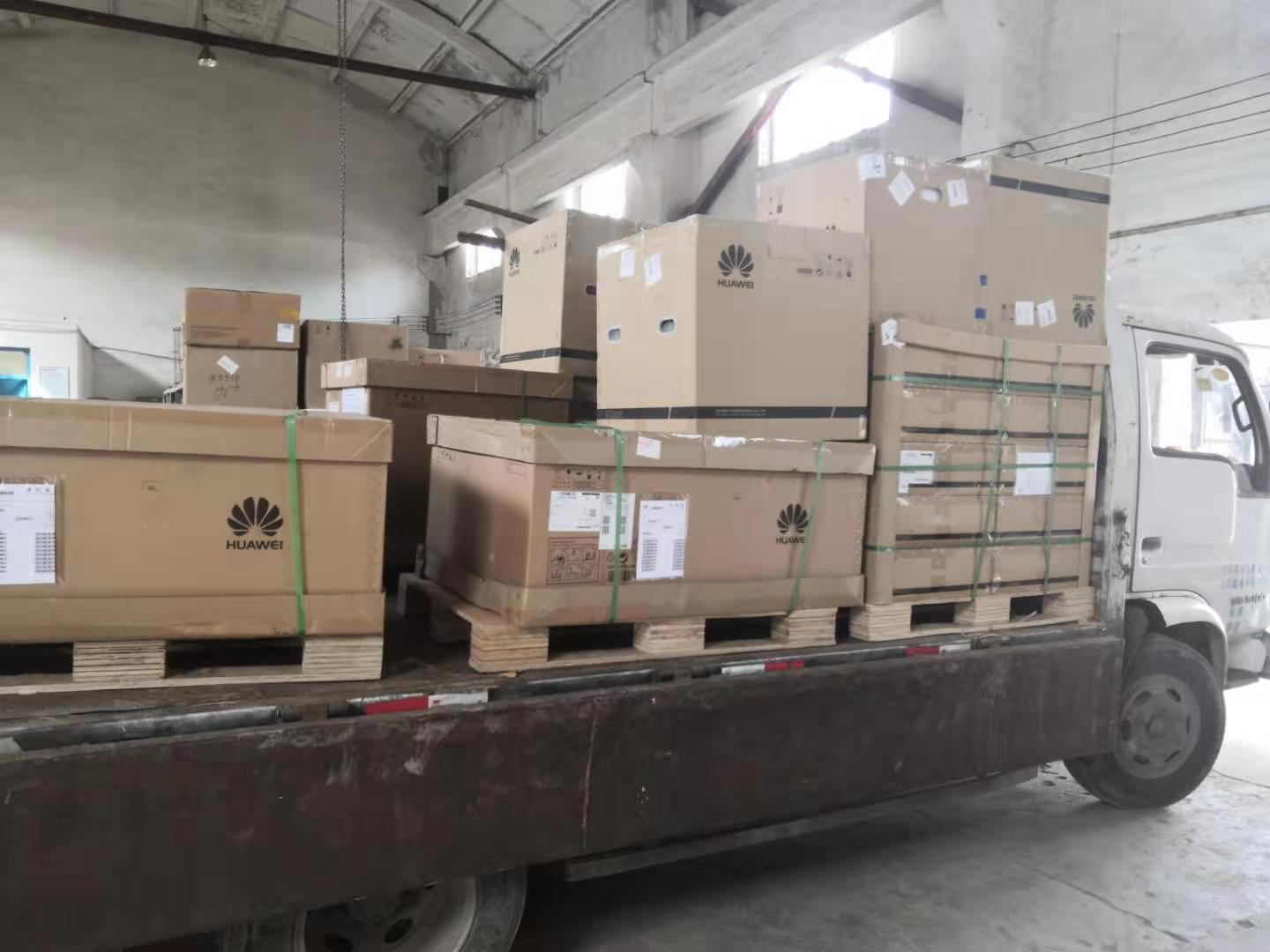

大量的設備材料采購,由于供貨單位較多,到貨時間不一(yī / yì /yí)緻導緻材料的到貨、接收、轉運工作每天都在持續進行。

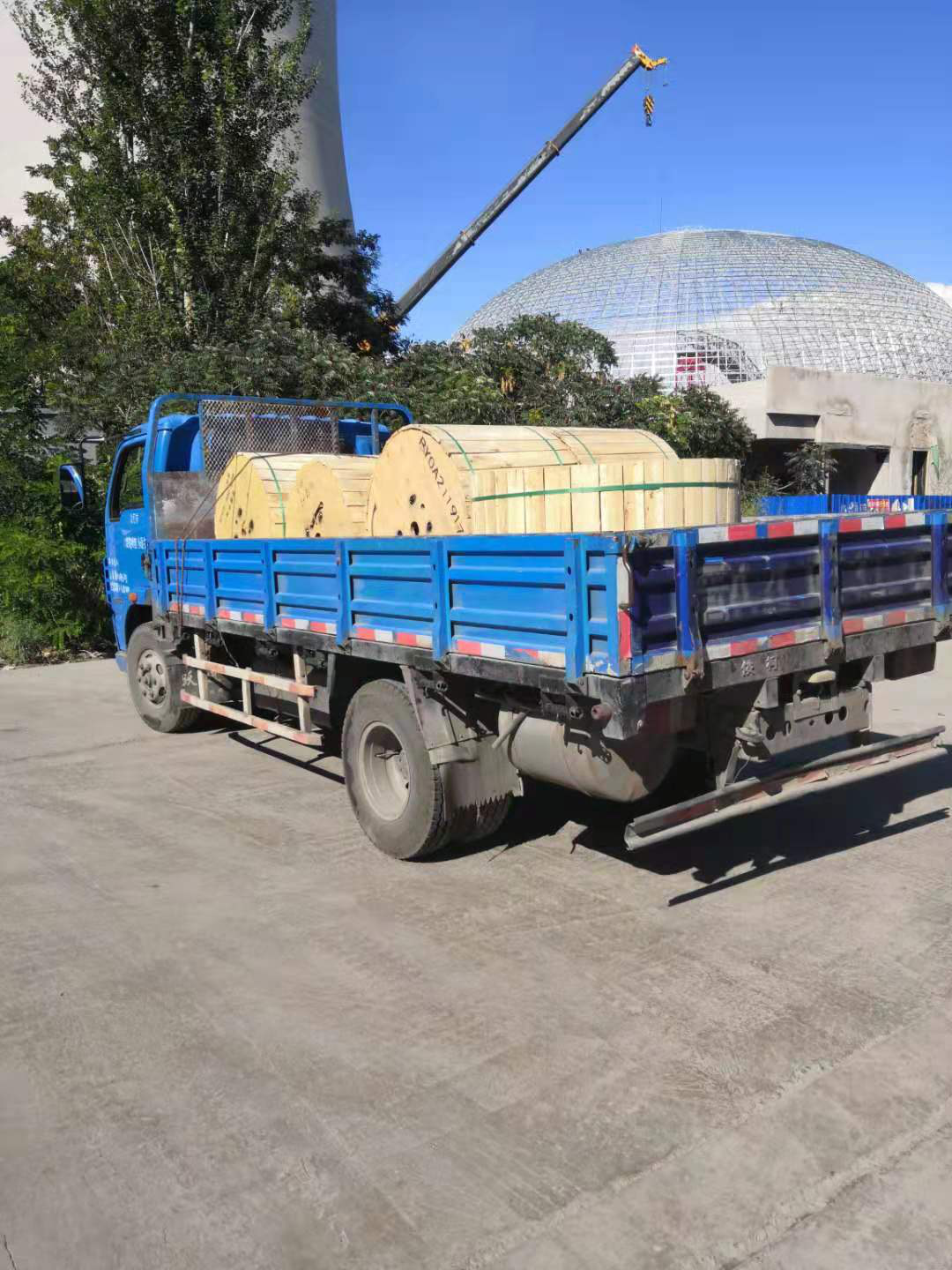

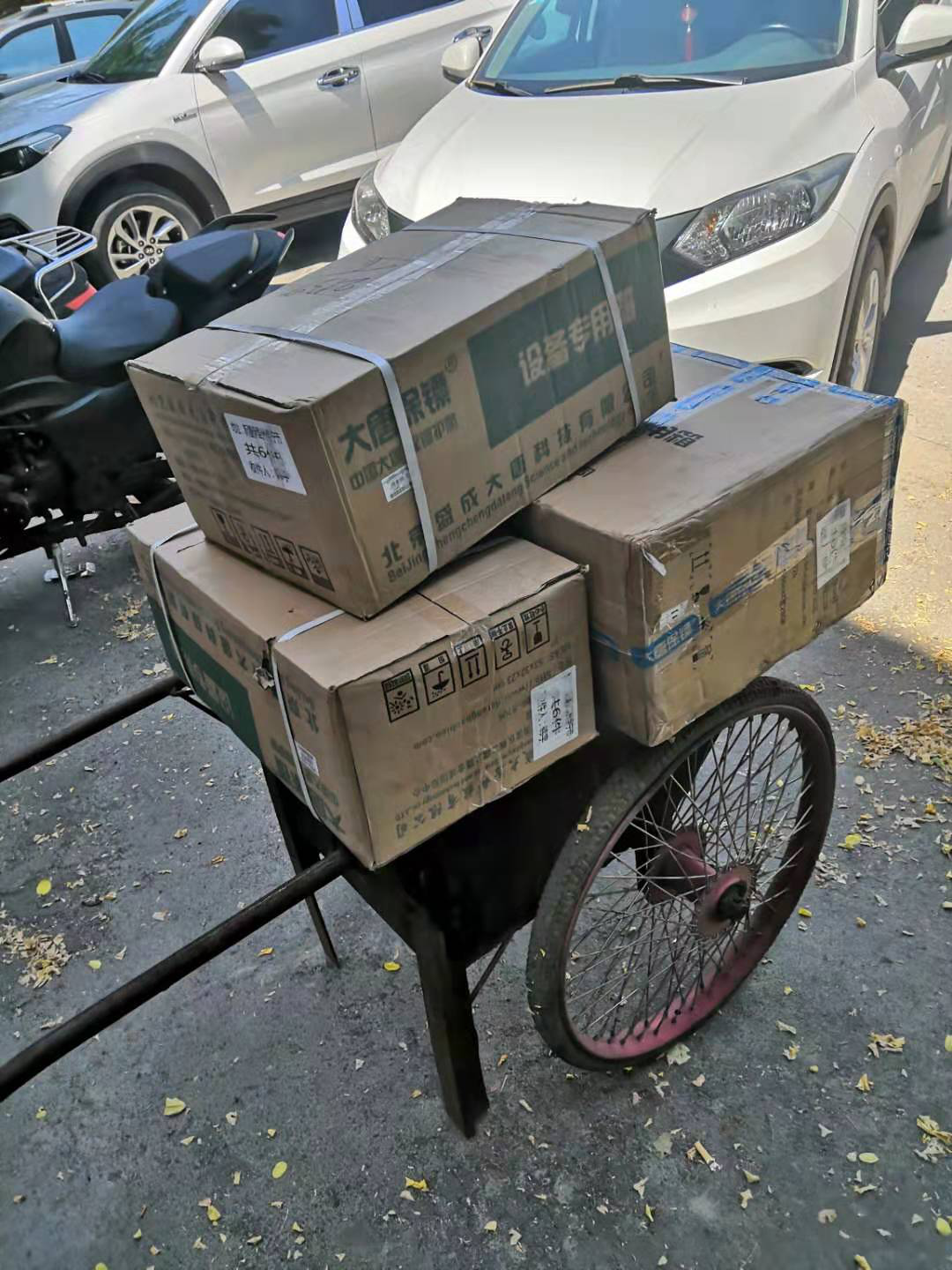

材料到貨                                                                                             材料轉運

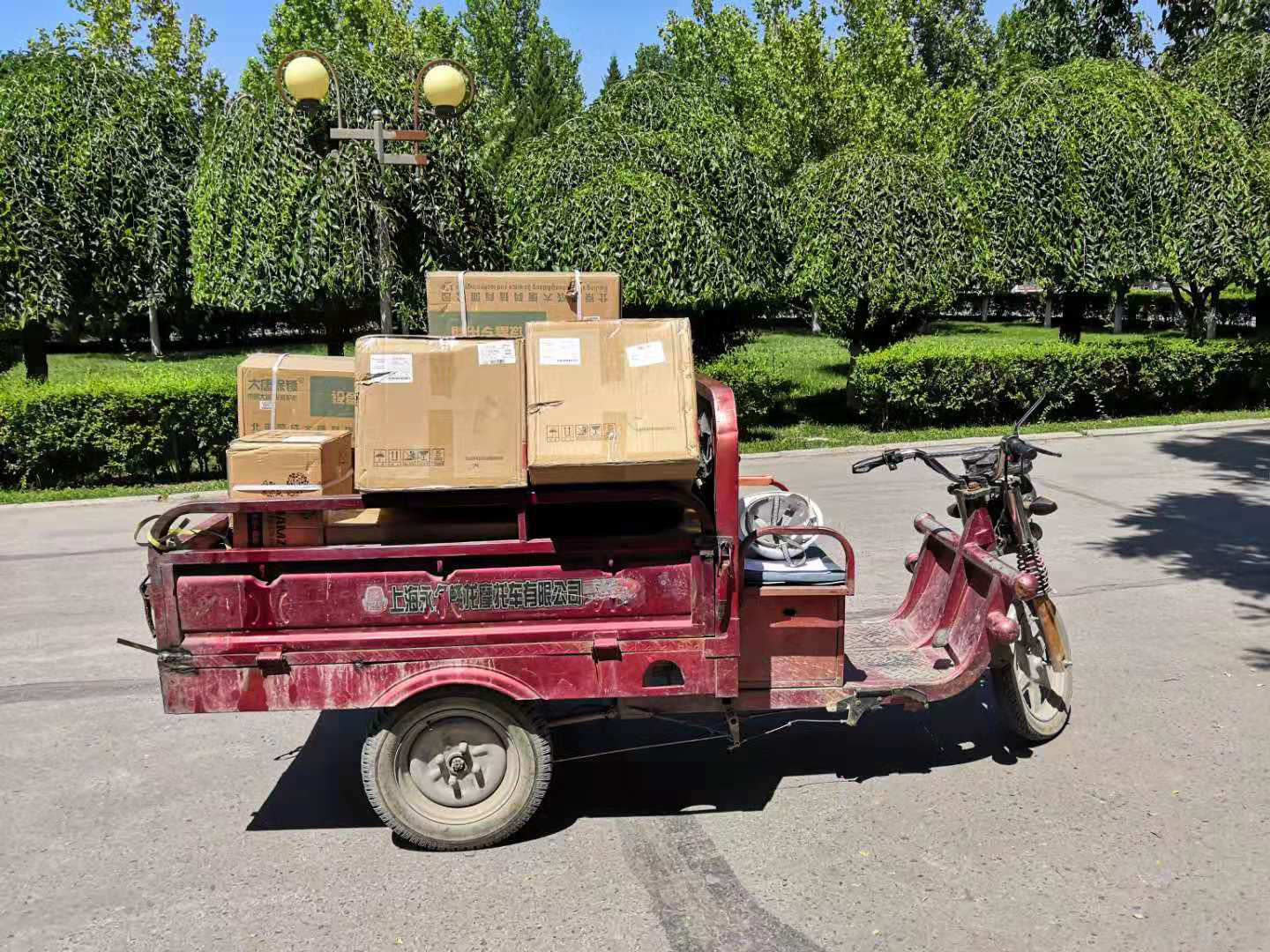

材料到貨                                                                                               材料轉運

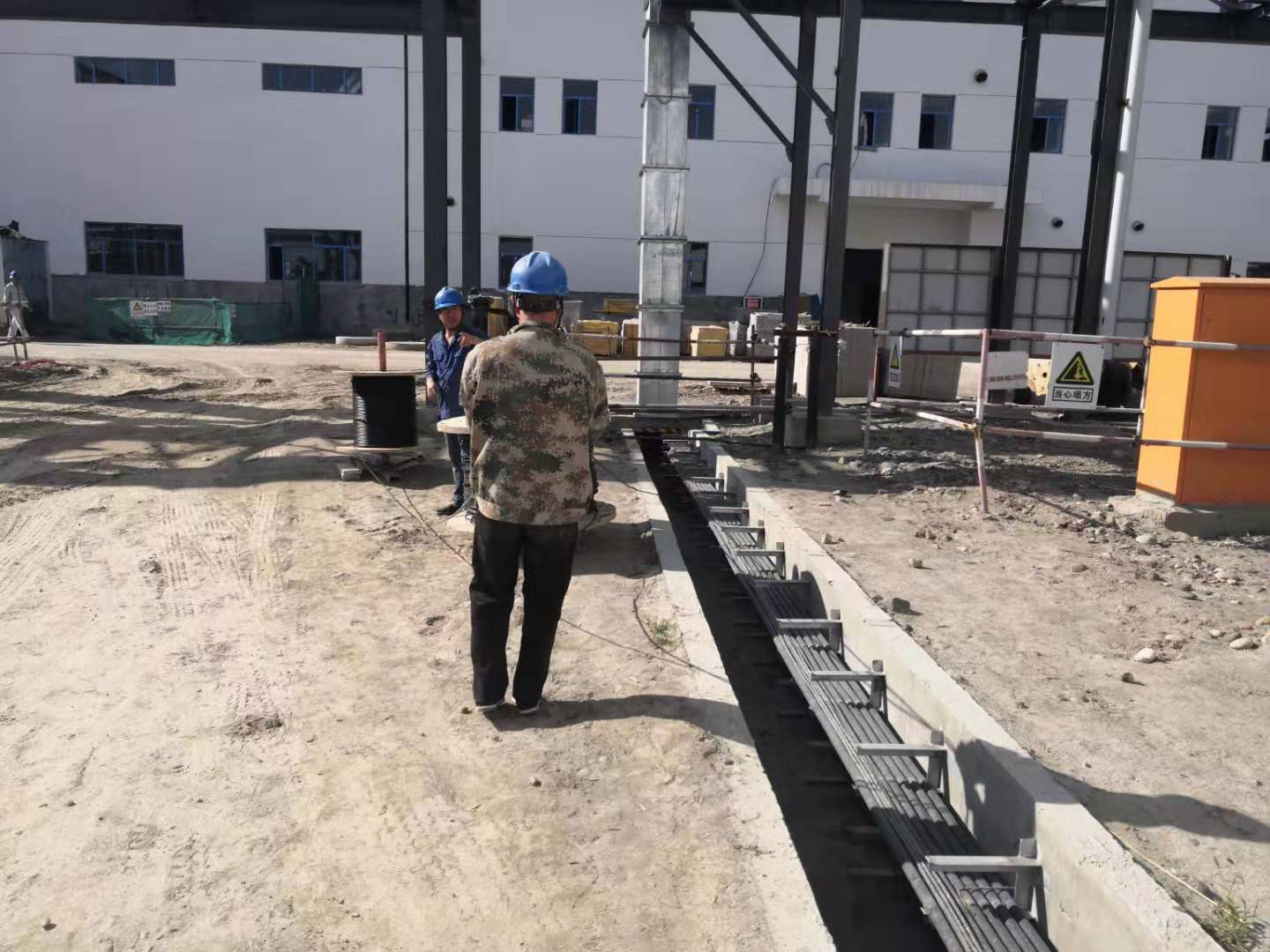

該項目綜合布線材料由我公司采購,但實施單位多達四家,分布在廠區多個施工現場,需要(yào / yāo)及時進行設備材料分發、實施進度跟蹤、技術指導及大量協調工作,韓宇同志每天奔波于各現場之間,保證施工正常有序進行。

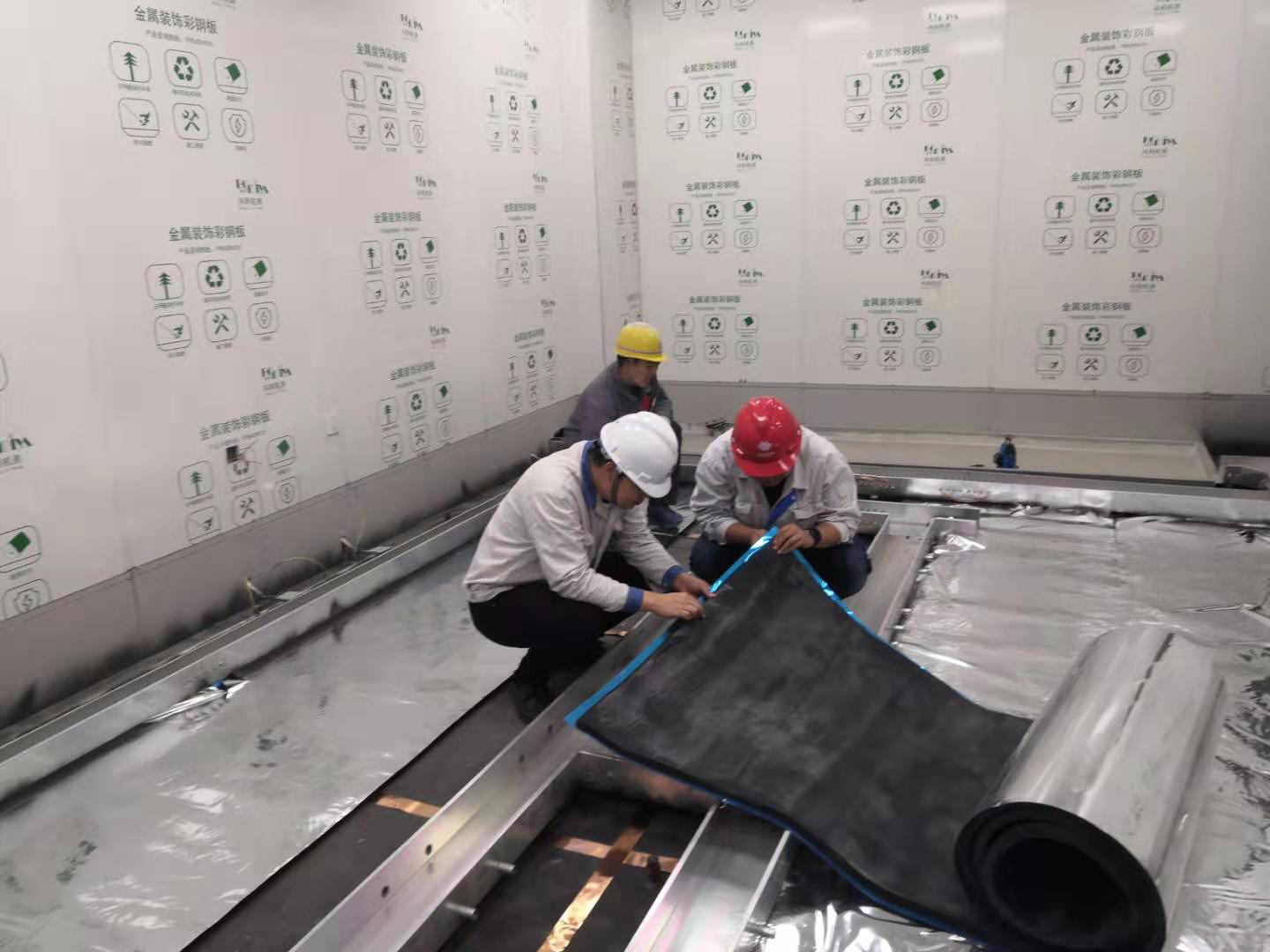

綜合布線施工單位領取材料現場

指導綜合布線單位實施現場

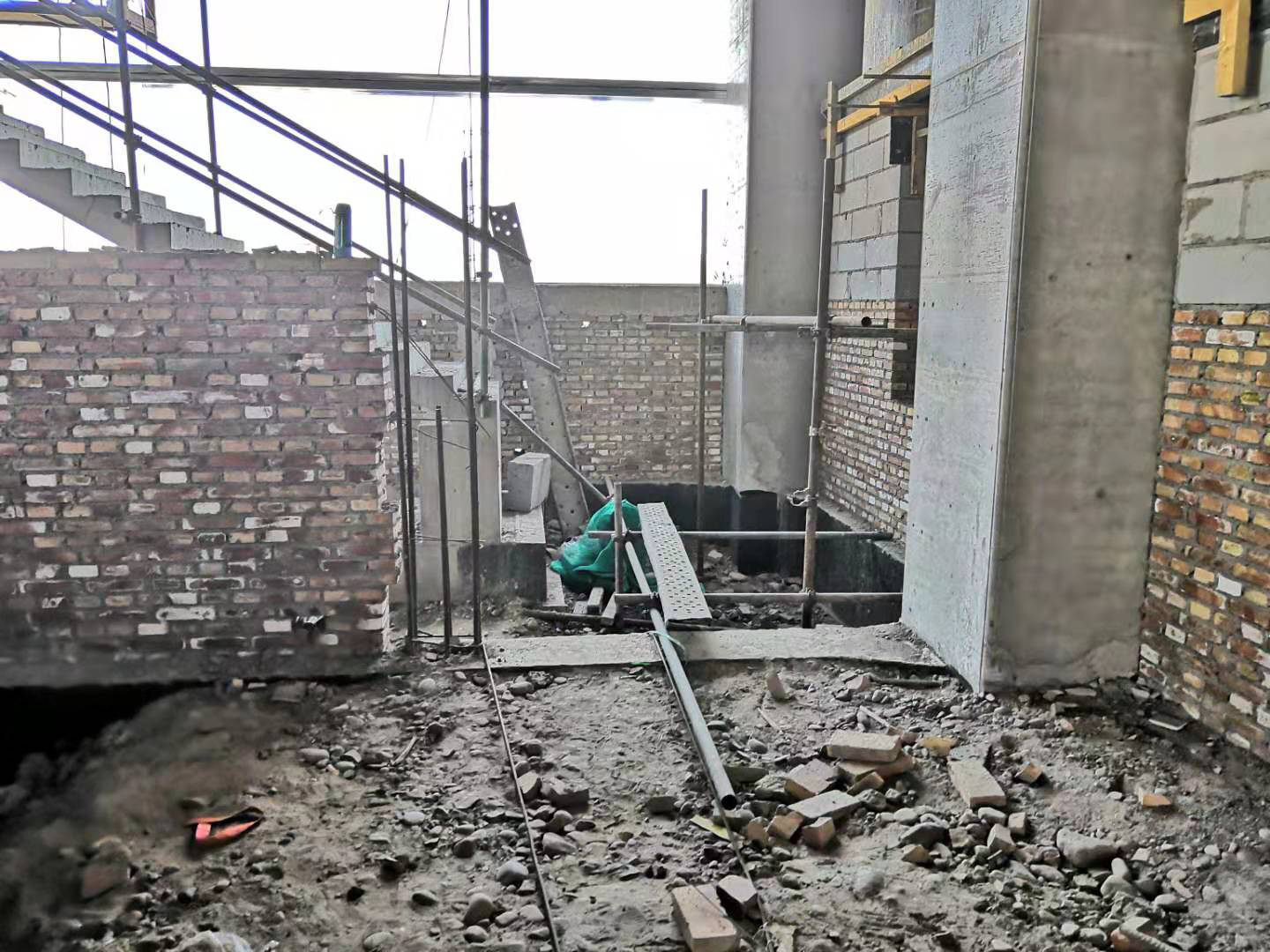

8月24日,項目組提交項目開工報告,裝修分包單位進駐現場,正式開始施工。日前,機房建設已初見成效,項目施工工作仍在緊張有序進行中,預祝項目早日順利完成。

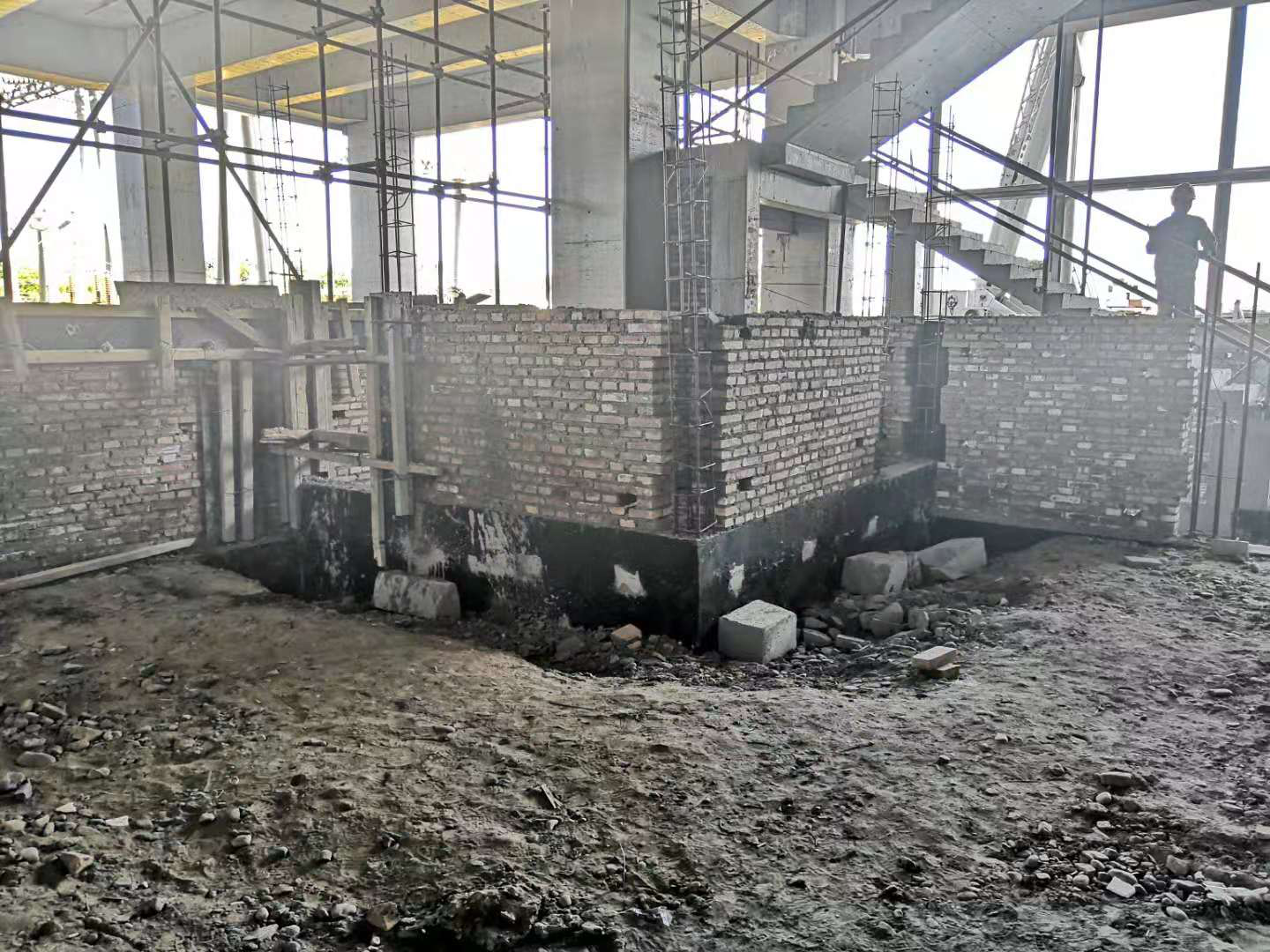

7月初機房現場實景

9月19日MIS機房現場實景
